根据昆山市城市污水收集处理设施改造工程(市级二标)进度计划安排,自2026年8月7日起,在水秀路(花园路-339省道)实施雨污水管道施工,工期2026年8月7日-2027年5月7日,建议过往车辆及行人减速慢行,给您的出行造成不便,敬请谅解!
本项目为昆山市城市污水收集处理设施改造工程(市级二标)之一。

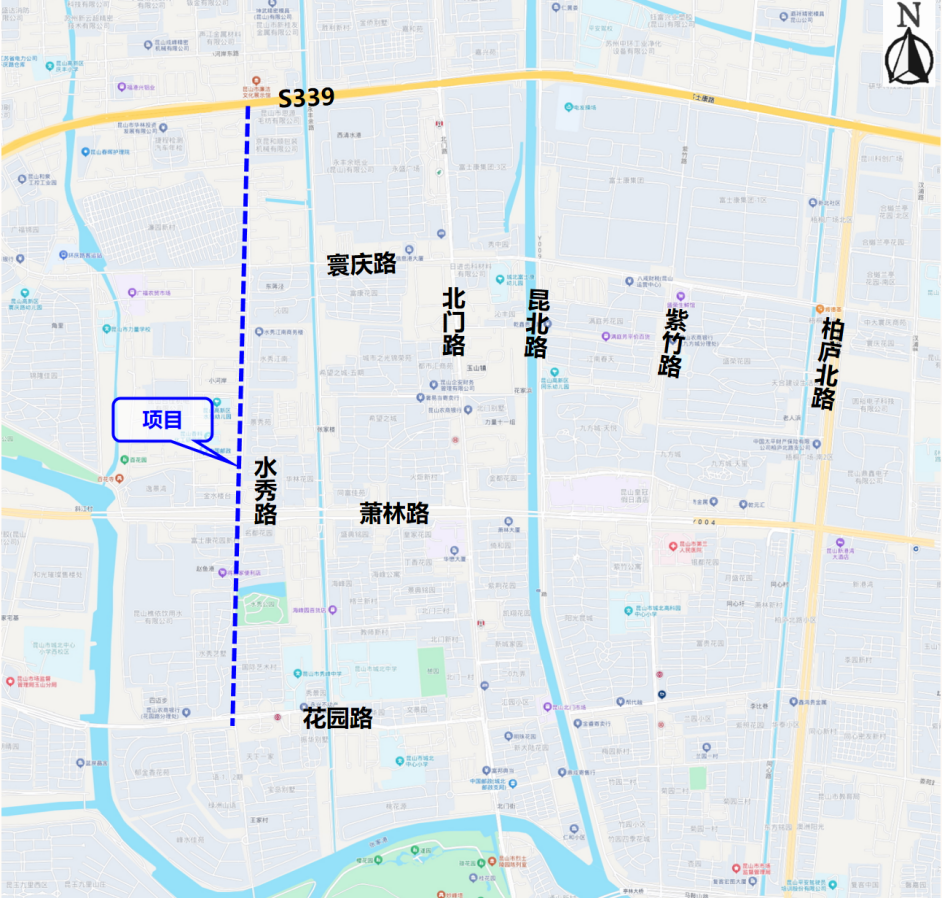

水秀路(花园路-339省道)改造工程昆山市高新区,北起339省道,南至花园路,全长约2.2km。本工程为雨污水管改造,主要采用开挖明管敷设施工法。
根据施工方式
本工程分为六个段落逐段施工
工期为9个月,其中分段如下
本项目分段施工,做如下分段:
◆段落一(萧林路-德隆路):长度约170m;
◆段落二(德隆路-蒋泾路):长度约240m;
◆段落三(蒋泾路-全季酒店):长度约220m;
◆段落四(全季酒店-环庆路):长度约200m;
◆段落五(环庆路-青秀路):长度约350m;
◆段落六(青秀路-339省道):长度约210m。

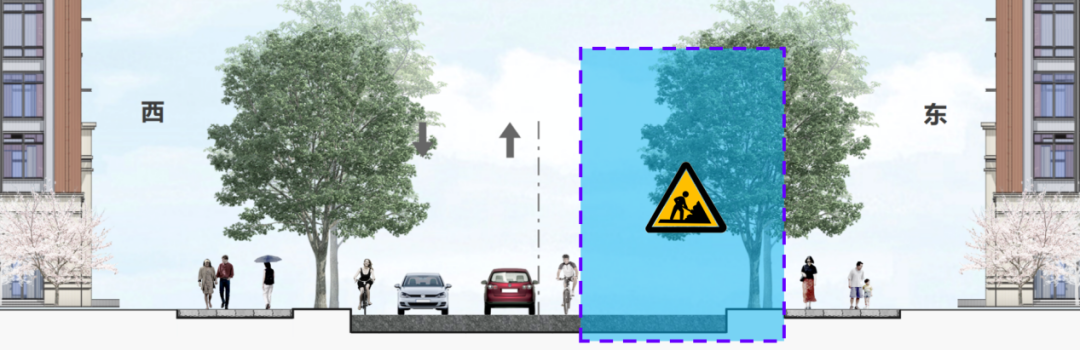

施工断面示意图
施工期间各段落范围内,双向保通。

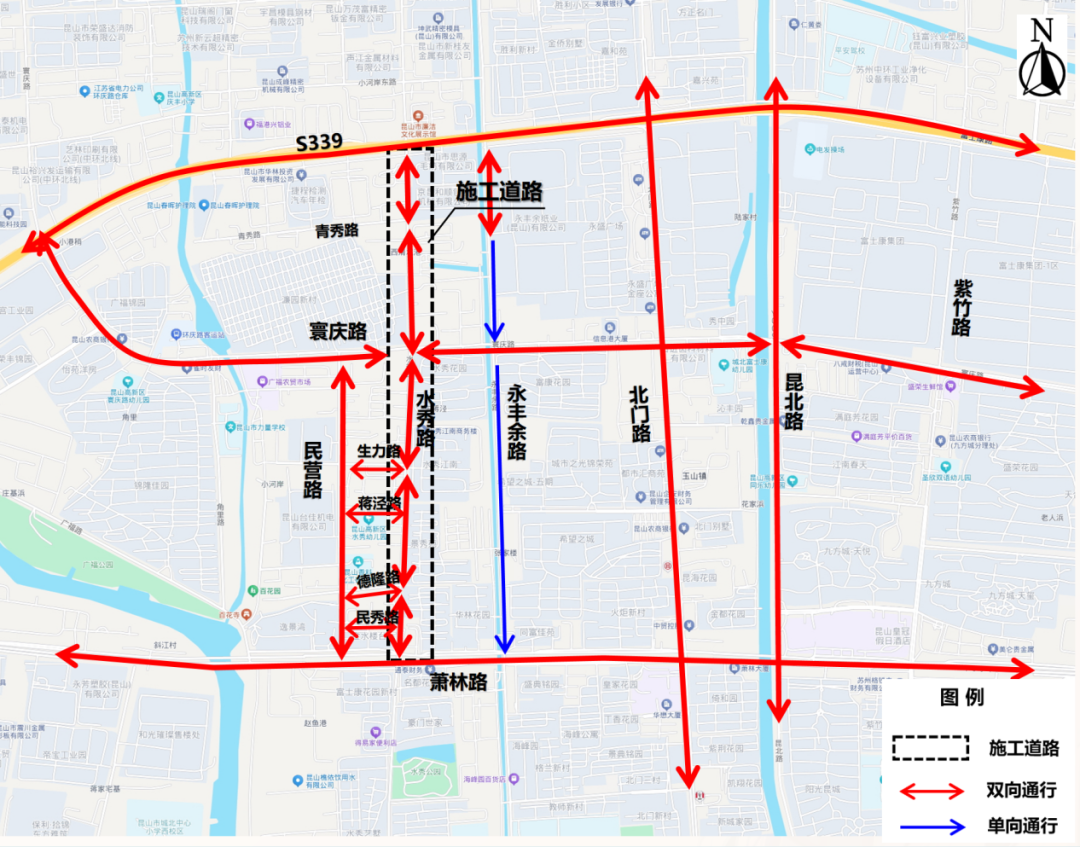

过境车辆:
建议过境车辆从S339、萧林路、寰庆路、北门路和昆北路绕行。
内部车辆:
施工寰庆路至S339时,建议从永丰余路、寰庆路、S339绕行;施工寰庆路至萧林路时,建议从民营路、永丰余路、东西向生力路、蒋泾路、德隆路、民秀路等绕行。
1.施工期间,请广大市民朋友务必注意现场指示牌的引导,听从现场交通疏导人员的指挥,严格按照交通规则行驶。
2.途经施工路段时,请减速慢行,注意观察周边环境,避免发生交通事故。
3.施工可能会对周边交通造成一定程度的影响,请您提前规划好出行时间和路线,预留足够的出行时间,以免耽误您的行程。
来源:昆山水务
